    "건축물 해체계획서 작성 방법 8단계, 해체계획서 양식"



    건축물 해체계획서 작성 방법 8단계, 해체계획서 양식





    건축 사업의 성공적인 완성을 위해서는 건축물의 신축만큼이나 중요한 과정이 바로 기존 건축물의 해체입니다. 건축물 해체 과정에서는 안전, 환경 보호, 주변 구조물들에 미치는 영향까지 고려해야 하기 때문에 상세하고 체계적인 해체계획서가 필수적입니다.



    이번 글에서는 건축물 해체계획서의 중요성을 인식하고 해체계획서 작성 양식, 올바른 작성 방법, 그리고 검토 방법에 대해 상세히 안내해드리겠습니다. 이번 글을 통해 건축물 해체계획서 작성 업무를 보다 체계적으로 수행하실 수 있으면 좋겠습니다.













    ※ 해체허가(신고) 대상 및 절차를 확인하시려면 다음 글을 확인하세요.













    해체계획서 작성 양식 및 작성 방법



    ※ 해체계획서는 다음과 같은 순서로 작성되는 것이 일반적입니다.





    작성 순서



    1.일반사항



    2.사전조사



    3.건축설비의 이동,철거, 보호



    4.작업순서, 해체공법 및 구조안전계획



    5.안전관리계획



    6.환경관리계획



    7.부지정리계획



    8.폭파에 의한 해체 계획

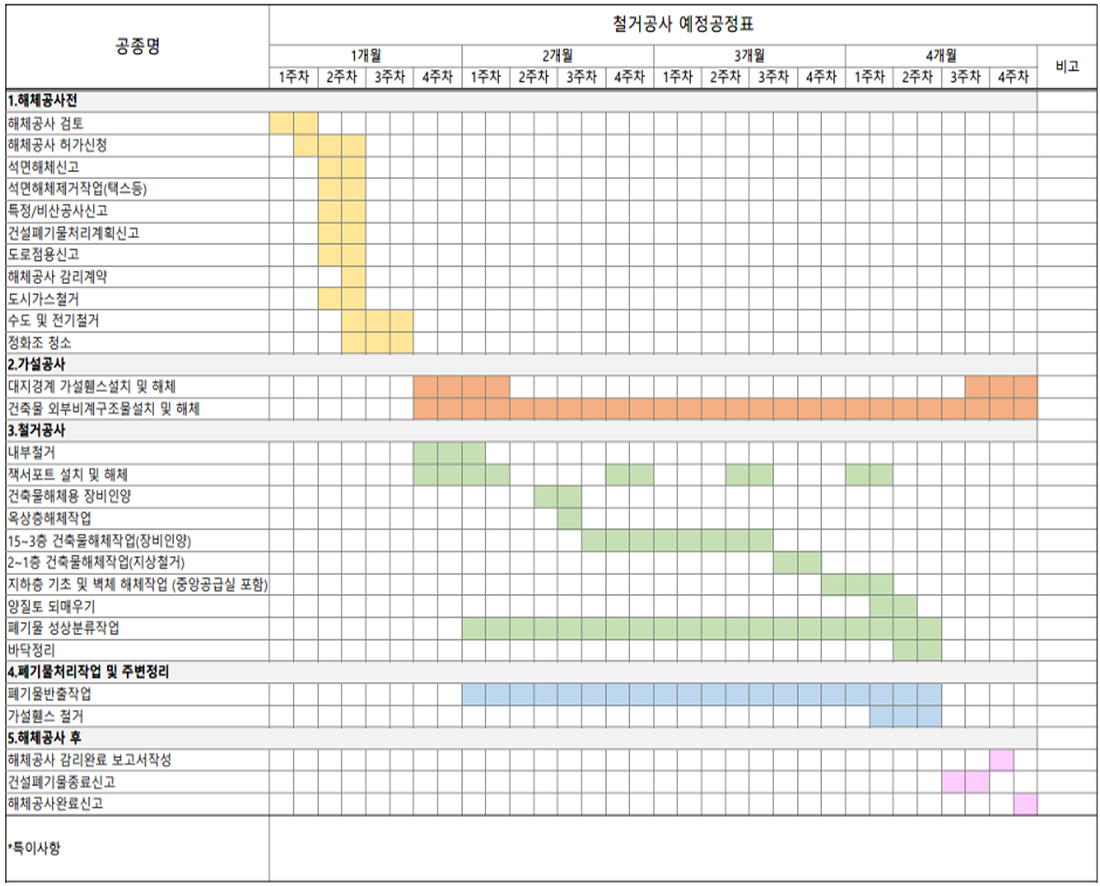

    해체공사 공정표(공사일정표) 사례



    ※ 일반적인 해체공사의 프로세스는 다음과 같습니다.

    건축물 해체계획서 예정 공정표









    건축물 해체계획서 작성시 유의 사항



    건축물 해체계획서는 건물을 해체하기 전에 필수적으로 마련해야 하는 문서입니다. 따라서 안전하고 효율적인 해체 작업을 위해서는 해체에 앞서 충분한 조사와 계획이 선행되어야 합니다.

    해체계획서는 해체 과정에서 발생할 수 있는 위험 요소를 최소화하고, 관련 법규를 준수하며, 작업의 효율성을 높이는 역할을 합니다.

    이를 통해 해체 작업이 책임감 있고 전문적으로 이뤄지도록 돕는 중대한 장치인 셈입니다.

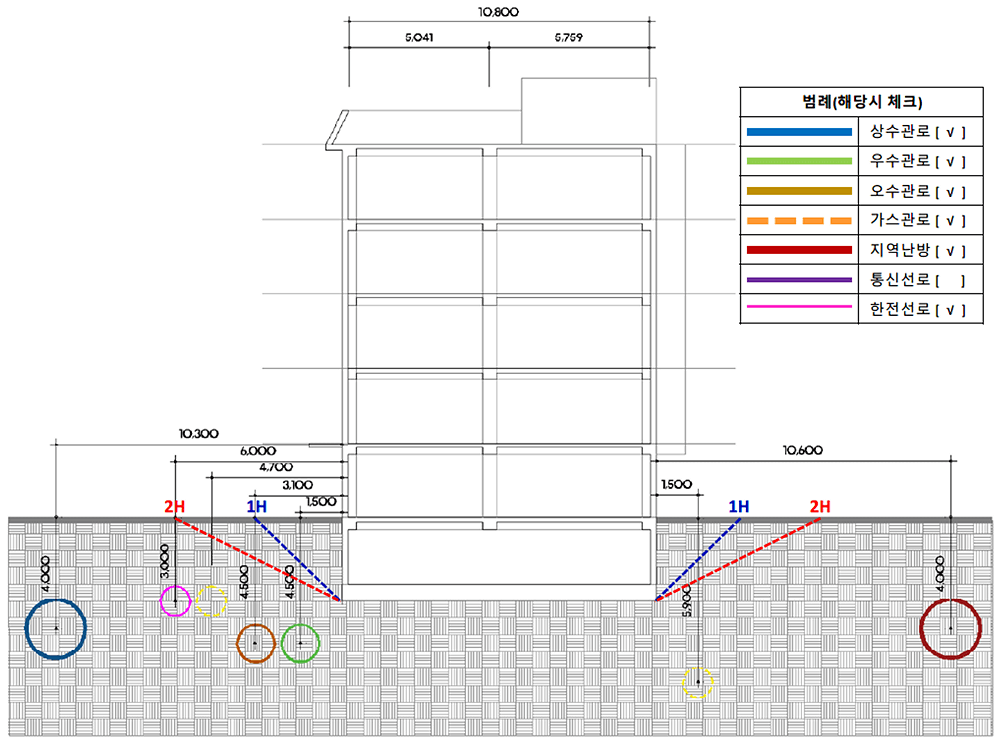

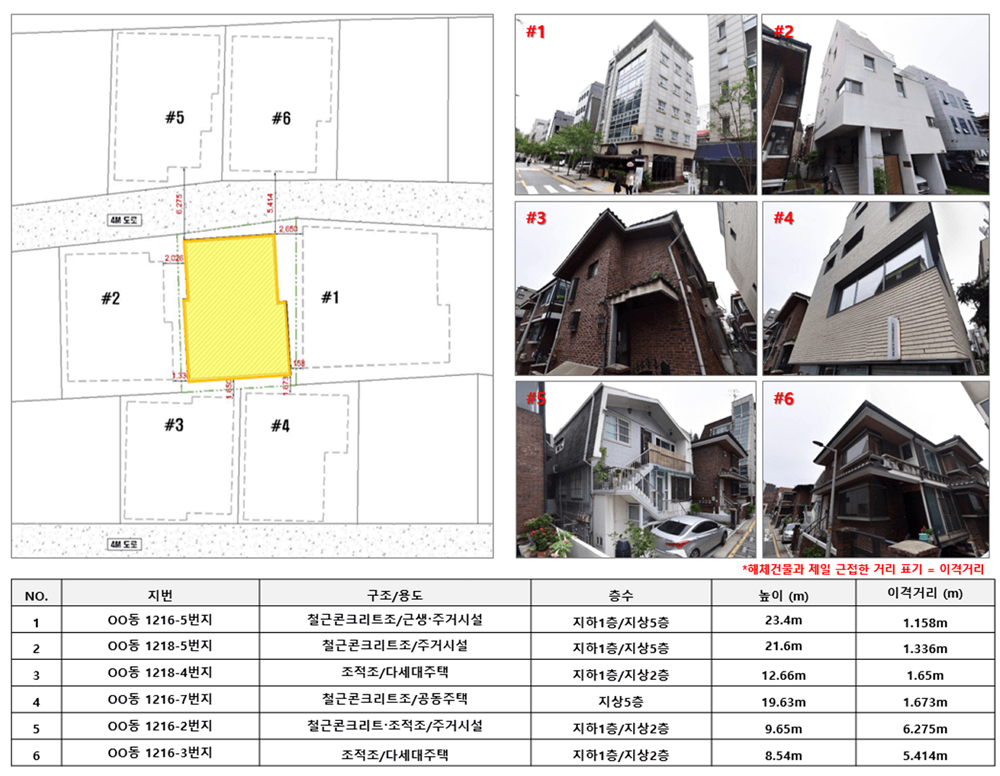

    건축물 해체계획서 작성 주변현황













    해체계획서 작성, 검토 대상



    해체계획서를 작성해야 하는 사람은 주로 건축주, 건축사, 그리고 기술자 등입니다. 리모델링을 계획 중인 건축주라면 해체 작업 전에 해체계획서의 작성이 반드시 필요합니다. 건축사 또는 기술사는 그들의 전문성을 바탕으로 해체계획서를 작성하고 검토합니다.



    해체계획서는 건축 공사의 안전과 질을 보장하는 기준을 준수하기 위해서 꼭 필요한 서류입니다.

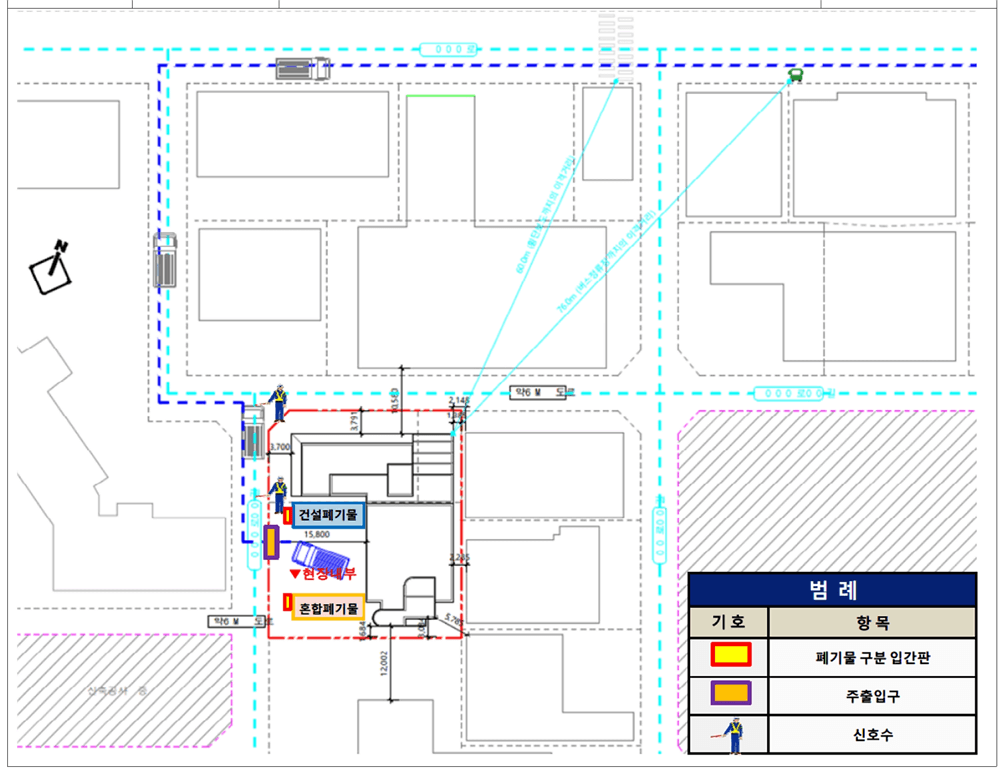

    건축물 해체계획서 작성 주변조사















    해체계획서 검토, 분석



    해체계획서를 작성하기 위해서는 해체 대상 건축물에 대한 상황 파악이 우선입니다.

    주변 건축물의 조사 단계에서는 주변의 학교, 버스 정류장과 같은 주변 환경과 이격 거리를 기록해야 합니다.

    유해물질 조사와 환경공해 조사는 건강과 환경을 보호하기 위해 필요합니다.

    이외에도 인허가 과정, 작업 순서, 안전관리대책, 환경관리계획 등 다양한 요소를 분석하고 제공해야 합니다.



    이 모든 프로세스는 사업의 안전과 공공의 이익을 보호하기 위한 필수 과정입니다.

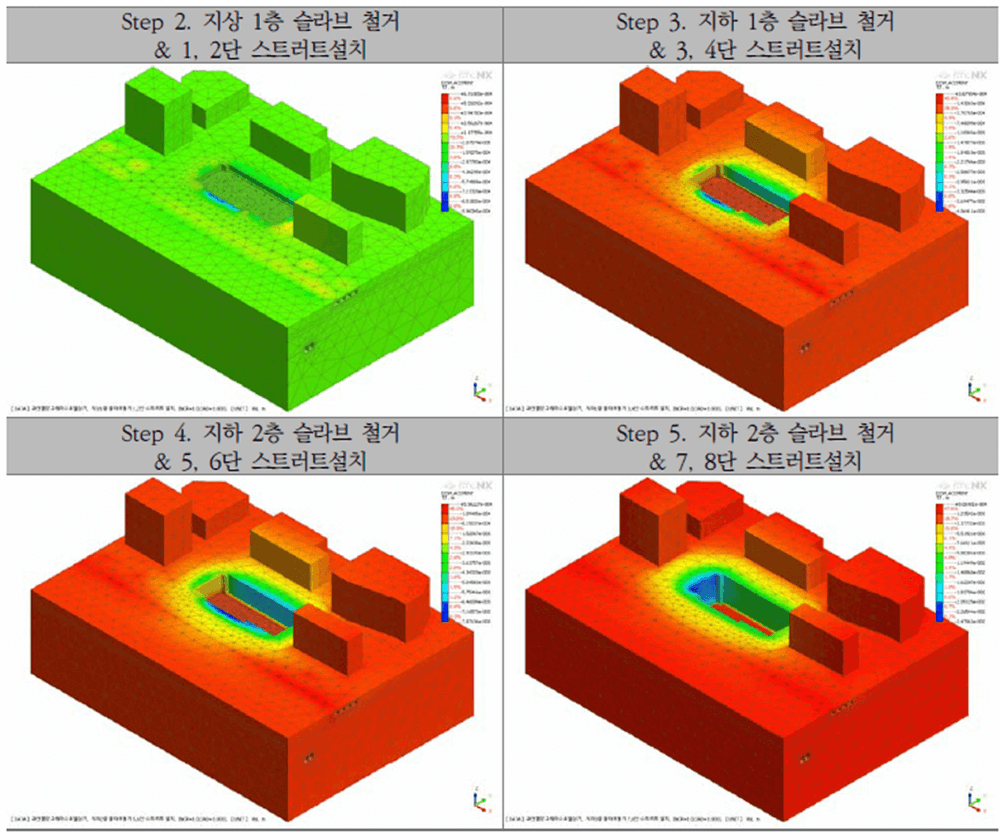

    건축물 해체계획서 작성 단면검토











    해체계획서 작성 시 장단점



    장점



    체계적인 해체계획서를 작성하는 것은 많은 장점이 있습니다.

    해체계획서는 더 안전한 작업 환경을 제공함으로써 작업자와 주민의 생명과 재산을 보호할 수 있고, 예상치 못한 비용 증가를 방지할 수 있습니다.





    건축물 해체계획서 작성 철거 구조검토





    단점



    반면, 구체적인 계획서 작성은 시간과 비용이 더 많이 들 수 있는 단점이 있습니다.



    그러나 이러한 단점은 장기적으로 보았을 때 예기치 못한 손실을 막고 프로젝트의 성공을 보장하는 데 있어 필수적인 투자라 할 수 있습니다.

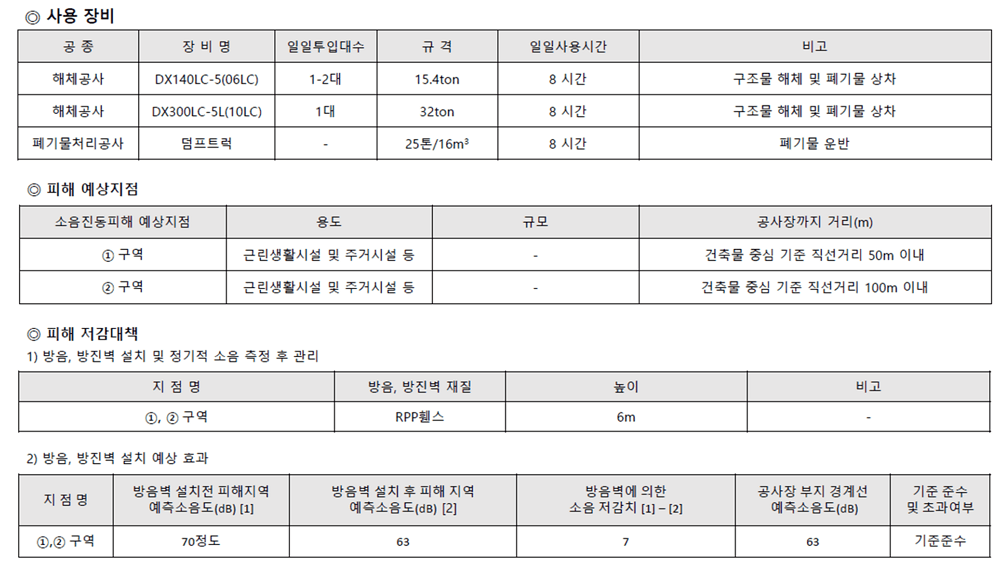

    건축물 해체계획서 작성 사용장비







    해체계획서 작성시 유의사항



    ※ 해체계획서를 작성할 때는 몇 가지 핵심적인 조언을 따르는 것이 중요합니다.



    ① 해당 지역의 건축법 및 안전 규정을 철저히 숙지해야 합니다.

    ② 해체 작업에 적합한 장비와 방법을 정확하게 선정해야 하며, 이는 주변 환경과 건축물의 특성을 고려하여 진행해야 합니다.

    ③ 건축물 해체 시 발생할 수 있는 모든 위험 요소를 예측하고, 이에 상응하는 안전 대책을 수립하는 것이 중요합니다.

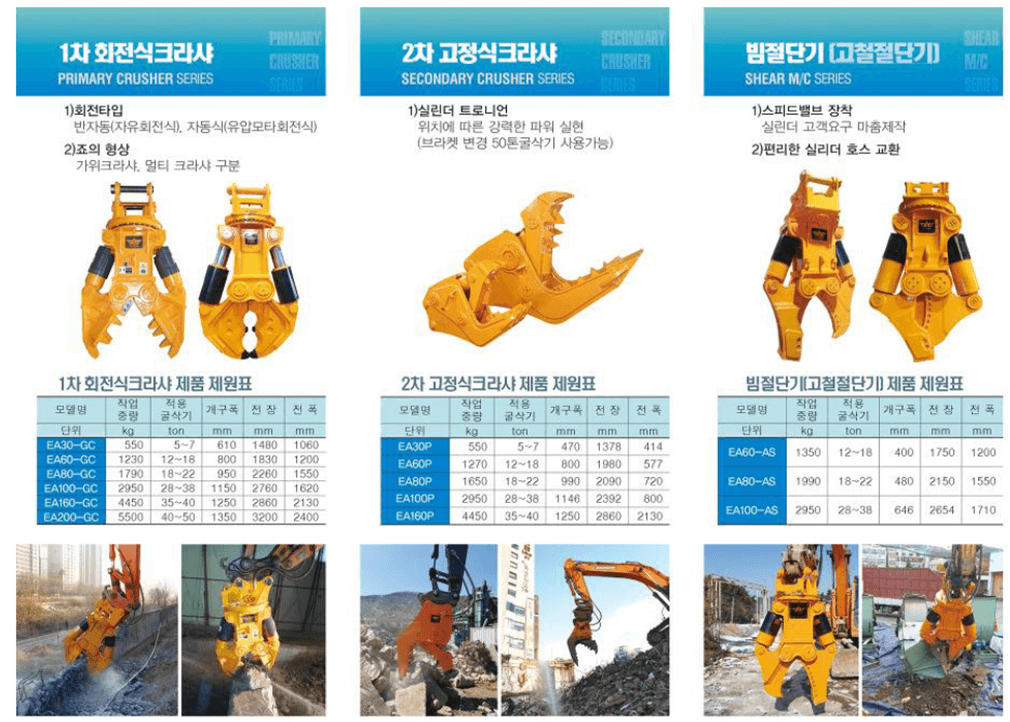

    건축물 해체계획서 작성 회전식 클라샤















    맺음말



    건축물 해체계획서 작성과 검토는 안전하고 효율적인 건축물 해체 작업을 위해 필요한 필수 절차입니다.



    이번 글을 통해 이러한 문서의 중요성을 이해하고 실제 적용할 수 있는 유용한 팁을 얻으셨기를 바랍니다.



    완벽한 해체계획을 통해서 새로 지어지는 건축물 역시 품질 높은 최상의 건축물이 세워질 수 있을 것입니다.

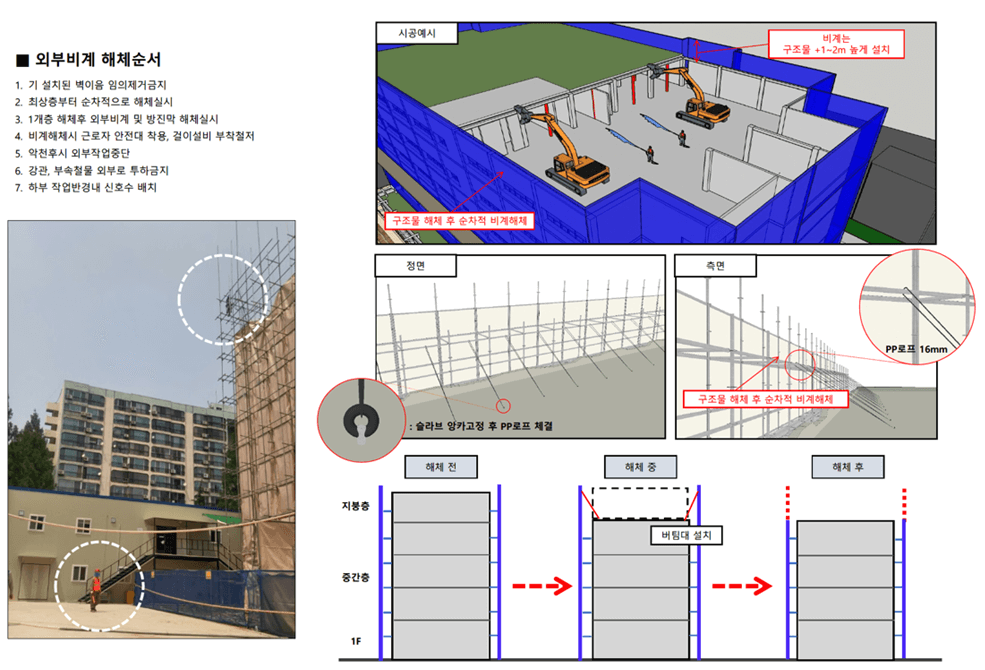

    건축물 해체계획서 작성 (외부비계 해체순서)











    해체계획서 작성 방법, 양식 상세 페이지 안내



    ※ 해체계획서 작성 방법 및 해체계획서 상세 양식이 필요하시면 다음 글을 확인하세요.













    ↓ ↓ ↓









    ↓ ↓ ↓









    ↓ ↓ ↓









    ↓ ↓ ↓









    ↓ ↓ ↓









    ↓ ↓ ↓

























    건축물 해체계획서 작성 2건축물 해체계획서 작성 3

















    ※ 해체계획서 검토사례집이 필요하시면 다음을 참고하세요.









    해체계획서 검토사례집
